STRUJA IZ VETROPARKA OD SEPTEMBRA 2024: Pripremni radovi u ataru više požarevačkih sela i u ogranku TE-KO "Kostolac"

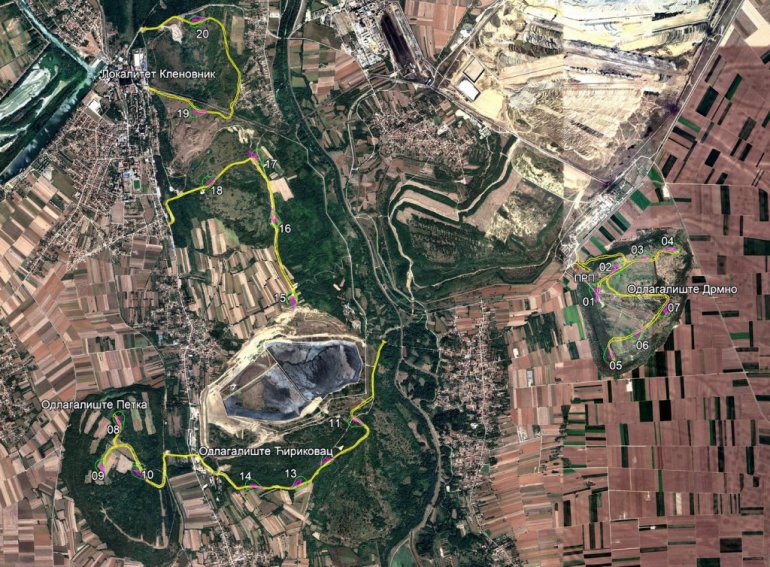

POČETAK pripremnih radova za izgradnju vetroparka "Kostolac" - snage 66 megavata, u atarima sela Ćirikovac, Klenovnik, Petka i Drmno - obeležila su geomehanička istraživanja tla, koja podrazumevaju i bušotine na mestima gde je planirano postavljanje vetrogeneratora, trafostanice i priključnog razvodnog postrojenja.
Foto EPS
Pomenuta istraživanja neophodna su jer bi trebalo da pokažu kvalitet i stabilnost tla, te ukažu na potencijalnu pojavu podzemnih voda. Po njihovom okončanju, na osnovu dobijenih rezultata, obaviće se i projektovanje...
- Očekuje se da izrada temelja vetrostubova počne u februaru naredne godine - kaže rukovodilac projekta Predrag Đorđević. - Planirano je 20 vetrogeneratora i 20 stubova, te izgradnja trafostanice, razvodnog postrojenja i unutrašnje kablovske mreže. A, pravi na redu su razvodno postrojenje i trafostanica, koji će se nalaziti na lokaciji Drmno, dok je započeta izgradnja puteva preduslov za fizički prilaz svakoj poziciji vetrogeneratora.
Foto EPS
Opremu će, shodno ugovoru potpisanom u aprilu, za 103,7 miliona evra isporučiti firma "Simens Games". Njen transport obavljaće se specijalnim kamionima sa 10 osovina, dugačkim oko 60 metara - trasom od luke Smederevo do svake od četiri lokacije. Rok za završetak svih radova ističe u septembru 2024, kada bi kompletno postrojenje trebalo da bude pušteno u rad. potom na red dolazi pribavljanje upotrebne dozvole...
Studijom opravdanosti predviđeno je da godišnja proizvodnja premaši 150 miliona kilovat-sati struje.
PILOT-PROJEKAT "EPS"
IZGRADNjA vetroparka "Kostolac" predstavlja pilot-projekat EPS - prvi takvog tipa koji realizuje ovo preduzeće.
- Dobro je što u ogranku TE-KO "Kostolac" imamo veliki prostor, oko pet kvadratnih kilometara zemljišta koje je u vlasništvu "Elektroprivrede Srbije", što je jedan od preduslova za podizanje postrojenja u kojem će se energija dobijati iz obnovljivih izvora - ističe Predrag Đorđević.
STUBOVI
STUBOVI sa vetrogeneratorima, računajući i njihove propelere, dostizaće visinu od oko 180 metara, a biće postavljeni na prostoru zatvorenih površinskih kopova i odlagališta ogranka "TE-KO Kostolac".
Preporučujemo
VETRENjAČE MAME GOSTE: Vetropark "Alibunar" postao turistička atrakcija
09. 12. 2022. u 06:33
ISPLAĆENA I POSLEDNjA RATA: Leskovac ispunio obaveze iz reprograma duga prema EPS-u
21. 12. 2022. u 20:45
Klikni na zvezdicu u gornjem desnom uglu i zaprati Novosti na Google News platformi
IRAN POSLAO HITNU PORUKU NAŠIM KOMŠIJAMA: Nemojte to da dozvolite Americi!
IRAN je danas upozorio Bugarsku da ne dozvoli Sjedinjenim Američkim Državama korišćenje svoje teritorije za vojne operacije protiv Teherana, nakon što je bugarska vlada najavila da će tražiti odobrenje parlamenta za razmeštanje američkih aviona za dopunu goriva u toj zemlji.
21. 07. 2026. u 18:37
NOVA FAZA SUKOBA NA BLISKOM ISTOKU: Iran prvi put direktno napao ovu zemlju!
IRAN je saopštio da je u petak izveo nove napade na američke objekte na Bliskom istoku, uključujući i prvi direktan napad u Siriji, nakon šeste uzastopne noći američkih udara na iranske vojne objekte.
17. 07. 2026. u 12:51
DEČAK JEO KOBASICU I UMRO: "Kad bi znali šta krpelj može..." Prvi smrtni slučaj u svetu
REČ je o prvom poznatom smrtnom slučaju na svetu uzrokovanom ovom alergijom.
23. 07. 2026. u 07:19 >> 23:04
Komentari (0)
